近日,随着一期项目#2锅炉第一罐混凝土的顺利浇筑,较原计划提前43天,福建省装机容量最大的热电联产项目——东桥热电联产项目再次刷新“东桥速度”记录,主体施工再次加速。

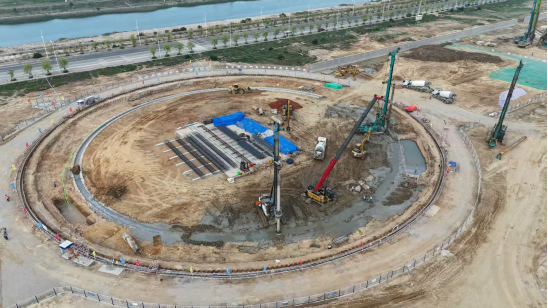

#2锅炉第一罐混凝土浇筑仪式
作为福建省重点项目,泉惠石化工业区热电联产工程总投资达125亿元,分两期建设4台超超临界机组。其中一期2×660MW机组已全面开工,二期2×650MW去年获得省发改委核准,全面建成后总装机容量将达2620MW,年供电能力115亿千瓦时、供热4276万吉焦,成为全省最大园区供热中心。
项目自启动以来,已连续突破多个关键节点,如#1锅炉基础浇筑提前2个月完成,锅炉桩基施工提前20天完成。项目建成后不仅可满足石化园区不断增长的电力负荷增长需求,满足福建省电力负荷增长的需要,加强泉州北部电源支撑和调节水平,还将助力建成完整供热管网系统,助力园区加速构建完整产业链,提升园区招商能力,并为打造国家级临港石化产业基地提供支撑,预计年纳税超3亿元。

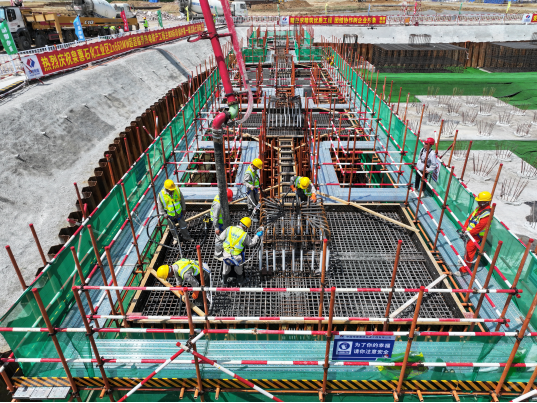

#2锅炉第一罐混凝土浇筑现场
以“建设一座工程,带动一方就业”为目标,项目还将构建多层次就业生态,充分带动就业。仅以一期项目为例,建设期内将可直接创造施工、技术服务等岗位超6000个,运营期,厂内的管理、生产和辅助人员将达近250人,在产业链方面,需要为电厂提供运输、检修、加工、后勤服务等方面的外围服务人员将达约 1000 人,还带动园区石化、运输等上下游企业新增就业,形成“热电联产+产业集群”的就业倍增效应。
“我们通过二级进度管控体系保障建设节奏,以实现设计出图、设备招标与施工进度无缝衔接。”东桥热电公司党总支书记、董事长、总经理张小宁介绍。
夜幕降临,东桥热电项目施工现场灯火通明,多班组倒班通宵施工早已成为各个标段参建单位的“标配”。联美建设公司泉惠石化工业区2×660MW热电联产项目部迎难而上:自备发电机、远距离取水、铺设碎石路“创造条件”,组织多班组倒班通宵施工,提前20天完成锅炉桩基施工。参建单位中国能源建设集团广东火电工程有限公司中标后迅速组织资源进场,管理人员24小时轮值,施工队伍两班倒,确保问题“不过夜”,高效实现#1锅炉首罐混凝土浇筑。
工程优化成为提速关键。项目监理单位西北电力工程监理有限公司在审图后发现循环水泵房基坑支护设计有优化空间,加班提出改进方案。新方案有效降低了支护桩荷载、优化了腰梁设置、减小了施工风险等级,可直接节省成本约100万元,并缩短关键路径工期60天。
循环水泵房施工现场
为持续推动项目建设,东桥热电公司强化精细化管理与资源保障。东桥热电依据上级投资目标与工程实际,细化分解项目一、二级计划,落实资源要素保障,确保设计、采购紧密配合施工进度。“今年我们将争取尽快实现1号锅炉基础施工、主厂房基础出零米、锅炉钢结构开始吊装、配套煤码头滞洪区输煤栈桥桩基施工等目标。”张小宁表示。同时,东桥热电公司已积极协调主机厂家按照项目里程碑节点计划制定主机排产计划,并安排专人负责跟踪排产进度,分析设备到货和现场安装进度偏差,全力保障施工需求。(吴秀娜)
